Progresu Fisiku Projetu Uma Ofisial Polisia Suku (OPS) to’o iha Fulan Marsu 2018 Atinji 62,30%

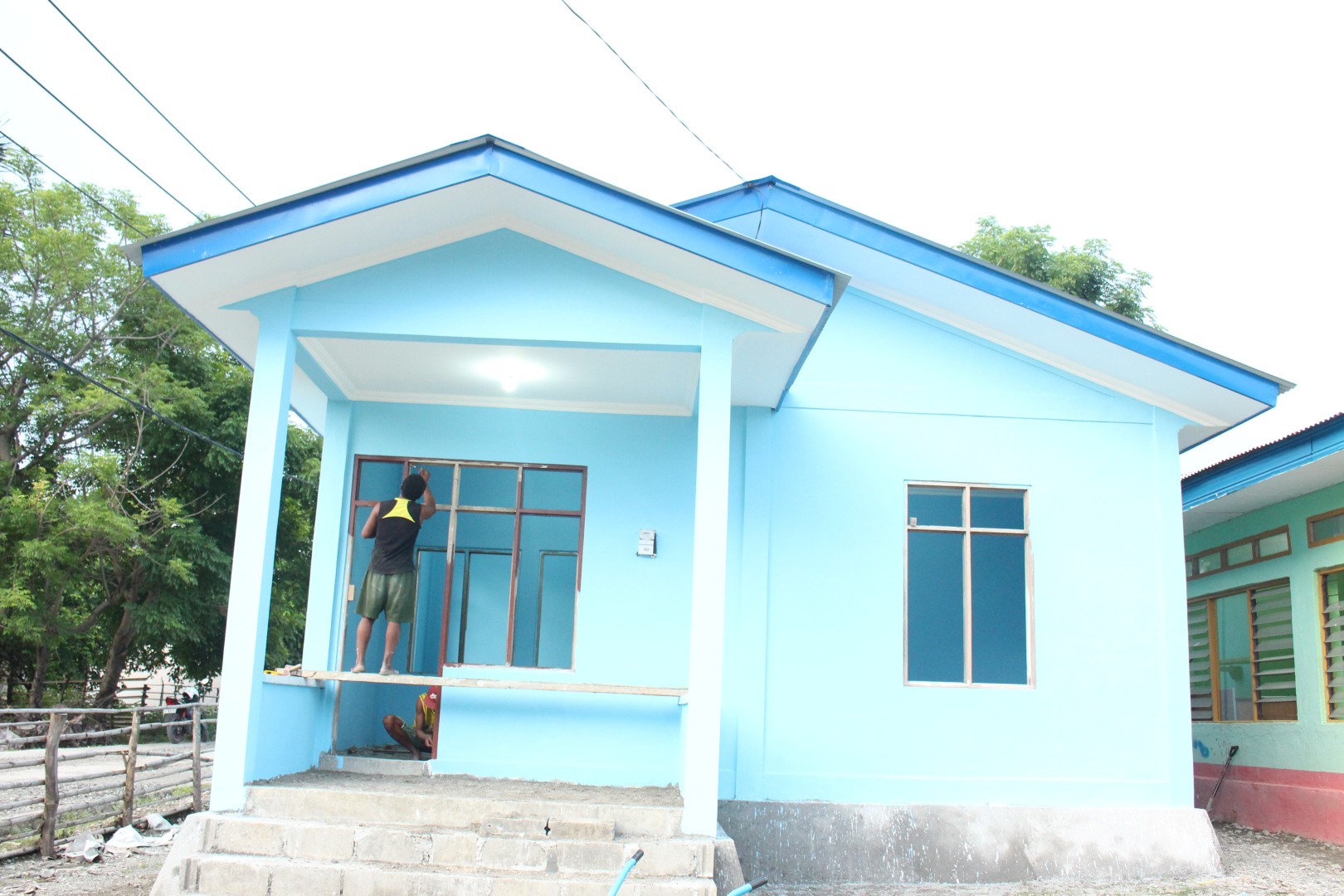

Progresu Fisiku OPS, Suku Batugade, Postu Balibo, Munisipiu Bobonaro

Progresu Fisiku OPS, Suku Batugade, Postu Balibo, Munisipiu Bobonaro

Konstrusaun projetu pilotu uma Ofisial Polisia Suku ne’ebé hetan apoiu orsamentu husi governo Nova Zelandia to’o iha fulan Marsu 2018 atinji ona 62,30%.

Tuir rezultadu monitorizasaun tékniku sira iha terreno nota katak progresu implementasaun projetu uma OPS ba suku 14 besik finaliza ona nia kontruksaun. Rejultadu progresu fisiku nee bele nota husi Munisipiu Bobonaro ne’ebé lokalizadu iha suku Batugade, Postu Balibo no OPS husi Munisipiu Dili ne’ebé lokalizadu iha Suku Duyung Postu Metinaru, inklui OPS suku Uma Caduak Postu Laklubar husi Munisipiu Manatuto, husi suku tolu nee progresu fisiku atinji ona pursentu 91% ate 97%. Suku tolu nee remata ona monta kakuluk, plafon no ajulezu no oras nee kontinua ho serbisu ikus monta odamatan inklui zanela no prepara mobiliarius uma laran  hanesan meza, kadeira, armari no seluk tan.

Husi monitorizasaun iha terreno nota mos katak  progresu OPS husi Suku seluk ne’ebé tuir tan sei finaliza iha tempu badak mak OPS suku Betano, Munispiu Manufahi, OPS suku Ogues Munisipiu Covalima no OPS Aileu suku Seloi Craik inklui OPS suku Estadu Munispiu Ermera.

Tabela Progresu Uma OPS Nivel Munisipiu no RAEO

No Munisipiu Fatin Projetu OPS Pursentu
1 Baucau Suku Tequinomata 40,28%
2 Viqueque Suku Macadique 41,42%
3 Baucau Suku Afaca 34,42%
4 Lautem Suku Bauro  41,78%
5 Ermera Suku Estado 76,06%
6 Manatutu Suku Uma Caduak 91,46%
7 Dili Suku Duyung 97,35%
8 Aileu Suku Seloi Kraik 75,86%
9 Manufahi Suku Betano 79,13%
10 Ainaro Suku Leolima 46,85%
11 Covalima Suku Ogues 73,35%
12 Bobonaro Suku Batugade 94,61%
13 RAEO, Oecusse Suku Bobometo 42,32%
14 Liquica Suku Leotala 32,29%
Pursentu Nivel Nasional 62,30%
